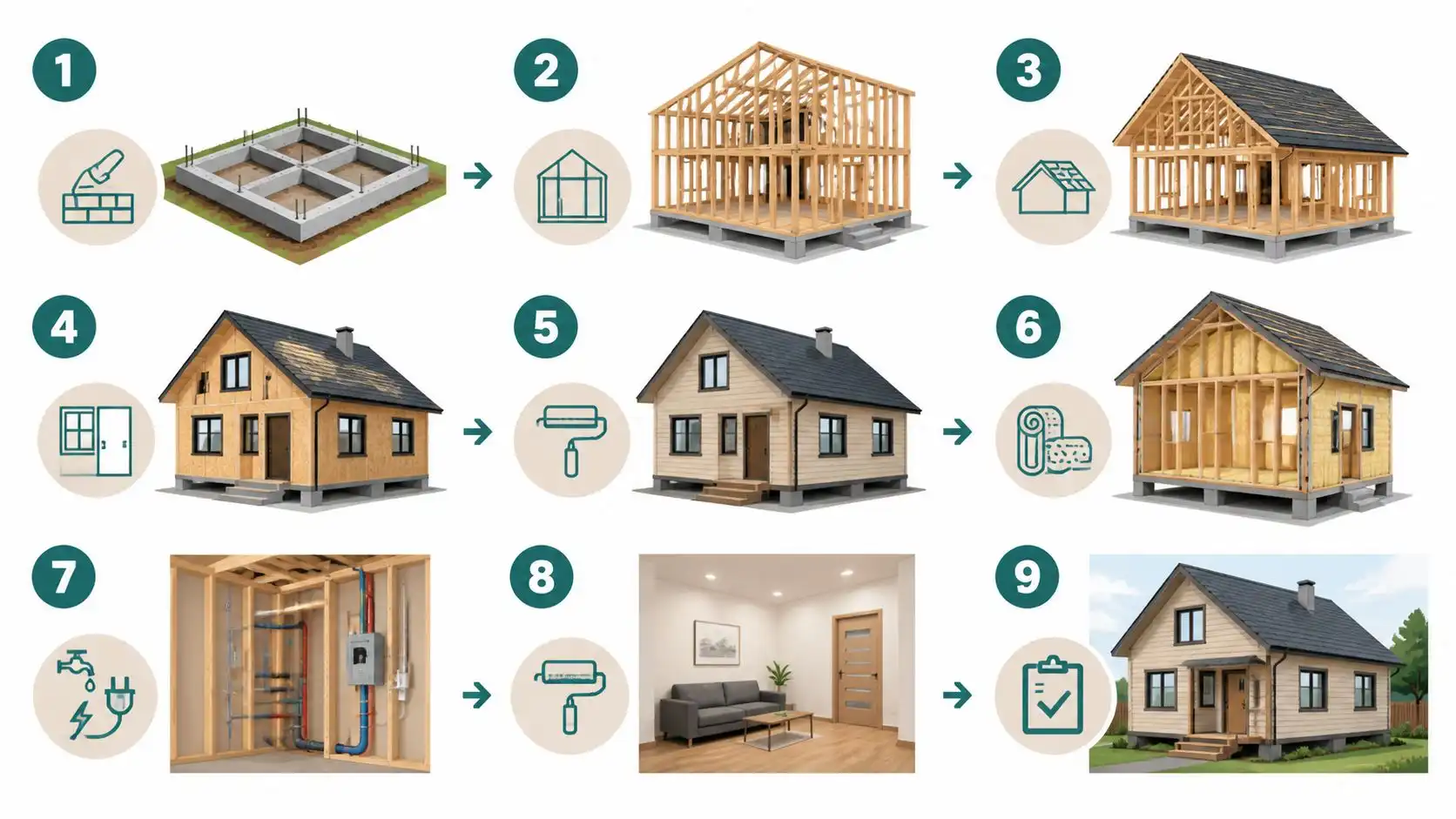

Этапы строительства каркасного дома: пошаговая инструкция от проекта до сдачи

Строительство каркасного дома состоит из 9 последовательных этапов — от проектирования до чистовой отделки. Нарушение порядка работ приводит к переделкам, лишним расходам и снижению качества конструкции. В этой статье разбирают каждый этап строительства каркасного дома: что делают, какие материалы используют и сколько времени занимает каждый шаг.

Содержание

Почему важна правильная последовательность этапов

Каркасный дом — технологичная конструкция. Каждый этап строительства зависит от предыдущего. Если нарушить последовательность, часть работ придётся переделывать.

Типичный пример ошибки — монтаж отделки стен до прокладки электрики. Электрику прячут внутрь стен до обшивки. Если обшить стены раньше, придётся всё вскрывать. Это лишние затраты и потерянное время.

Другая частая ошибка — спешка с внутренней отделкой до закрытия теплового контура. Штукатурка и гипсокартон требуют плюсовой температуры и сухого воздуха. Если коробка не закрыта, отделка испортится.

Правило простое: каждый следующий этап начинают только после полного завершения предыдущего. Контроль качества на каждом этапе — обязательное условие надёжного строительства.

Этап 0. Проектирование и подготовка участка

Строительство каркасного дома начинается не с фундамента, а с проекта. Это нулевой этап, без которого нельзя двигаться дальше. Проект определяет всё: планировку, конструктив, смету и сроки.

Что входит в проект каркасного дома

Полный проект каркасного дома включает несколько разделов. Каждый из них решает конкретные задачи строительства.

  • Архитектурный раздел — планировки этажей, фасады, разрезы
  • Конструктивный раздел — узлы каркаса, сечения бруса и доски, крепёжные элементы
  • Инженерный раздел — схемы электрики, водоснабжения, канализации, отопления
  • Смета — перечень материалов, их количество и стоимость

Индивидуальный проект разрабатывает архитектор под конкретный участок. Готовые типовые проекты дешевле, но требуют адаптации под рельеф участка и местные климатические условия.

Геологические изыскания и разметка участка

Перед выбором типа фундамента нужно знать характеристики грунта. Геологические исследования показывают уровень грунтовых вод, тип почвы и глубину промерзания. Без этих данных невозможно правильно выбрать фундамент.

После геологии проводят разметку участка. Используют колышки, шнуры и измерительные приборы — рулетку, лазерный уровень, угольник. Разметка фиксирует точное расположение будущего дома относительно границ участка с соблюдением обязательных отступов по местным нормам.

Разрешительная документация и смета

Для строительства жилого дома нужно уведомление о начале строительства. Его подают в местную администрацию до начала работ. Градостроительный план земельного участка (ГПЗУ) выдаёт местный орган архитектуры.

Смета составляется на основе проекта и актуальных цен поставщиков стройматериалов. Детальная смета позволяет контролировать бюджет на каждом этапе строительства и избежать непредвиденных расходов.

!

Важно!
Строительство каркасного дома без проекта — главная причина переделок и лишних затрат. Проект определяет точную смету, материалы и сроки. Экономить на проектировании — значит платить дважды.

Этап 1. Устройство фундамента

Фундамент — основа всей конструкции дома. Для каркасного дома не нужен тяжёлый дорогостоящий фундамент: каркасная конструкция весит значительно меньше кирпичного или бетонного здания. Выбор фундамента зависит от типа грунта, рельефа участка и нагрузки будущего дома.

Какой фундамент подходит для каркасного дома

Для каркасного дома используют четыре основных типа фундамента. У каждого — свои условия применения и стоимость.

Типы фундаментов для каркасного дома
Тип фундамента Условия применения Срок монтажа Относительная стоимость
Свайно-винтовой Любой грунт, уклон участка, высокий УГВ, зимой 1–2 дня Низкая
Мелкозаглубленный ленточный Стабильный грунт, равнинный участок 7–14 дней Средняя
Плитный монолитный Слабый грунт, торф, пучинистые почвы 14–21 день Высокая
Столбчатый Лёгкие дачные постройки, стабильный грунт 3–5 дней Низкая

Чаще всего для каркасного дома выбирают свайно-винтовой фундамент. Он монтируется за один-два дня, подходит для большинства грунтов и не требует земляных работ. Это позволяет начинать строительство даже зимой.

Порядок работ по закладке фундамента

Устройство ленточного фундамента включает несколько последовательных операций. Нарушать порядок нельзя — каждый шаг влияет на прочность конструкции.

  1. Земляные работы: рытьё траншей по разметке
  2. Устройство песчано-щебёночной подушки толщиной 150–200 мм
  3. Монтаж опалубки из досок или металлических листов
  4. Вязка арматурного каркаса из прутов диаметром 12–14 мм
  5. Заливка бетонной смеси с вибрированием
  6. Выдержка бетона до набора проектной прочности — 28 дней летом
  7. Гидроизоляция поверхности фундамента рулонными материалами

После снятия опалубки проверяют геометрию фундамента. Отклонения по диагонали не должны превышать 20 мм. Точная разметка на этом этапе определяет правильное расположение всей конструкции дома.

Этап 2. Нижняя обвязка и устройство пола

После набора прочности фундамента начинают монтаж нижней обвязки. Это горизонтальная рама из бруса или доски, которая служит основанием для всего каркаса стен. Нижняя обвязка распределяет нагрузку от дома равномерно по всему периметру фундамента.

Для нижней обвязки используют брус сечением 150×150 мм или спаренную доску 50×200 мм из хвойных пород. Под обвязочный брус укладывают гидроизоляционный материал — рубероид или битумную мастику. Это предотвращает проникновению влаги из бетона в древесину.

!

Важно!
Нижняя обвязка должна быть надёжно защищена от влаги. Без гидроизоляции между бетоном фундамента и брусом через 3–5 лет начнётся гниение нижних элементов каркаса.

Лаги пола устанавливают с шагом 400–600 мм — в зависимости от пролёта и нагрузки. Между лагами укладывают утеплитель: минеральную вату толщиной 150–200 мм. Снизу лаги подшивают ветрозащитной мембраной. Сверху настилают черновой пол из OSB-3 или фанеры влагостойкой толщиной 18–22 мм.

Утепление пола в каркасном доме — один из ключевых этапов для энергоэффективности. На пол приходится до 15–20% теплопотерь, если пренебречь теплоизоляцией.

Этап 3. Возведение силового каркаса стен

Силовой каркас стен — главная несущая конструкция дома. Он воспринимает все вертикальные и горизонтальные нагрузки: вес кровли, ветровые нагрузки, нагрузки от перекрытий. От качества каркаса зависит долговечность всего строения.

Материалы для каркаса стен

Для вертикальных стоек каркаса стен используют доску сечением 50×150 мм или 50×200 мм. Толщина доски определяет толщину утеплителя, а значит — теплоизоляцию всего дома. Для климата большинства регионов России достаточно стойки 50×150 мм с утеплителем 150 мм.

Доску берут только из хвойных пород — сосна или ель. Она должна быть сухой: влажность не более 18–20%. Сырая древесина усыхает после монтажа, образует щели между элементами и мостики холода. Это главный источник теплопотерь в каркасном доме.

Последовательность сборки каркаса

Каркас стен собирают по чёткому технологическому порядку. Пропускать шаги нельзя — каждый элемент усиливает всю конструкцию.

  1. Угловые стойки — устанавливают первыми, проверяют вертикаль отвесом
  2. Промежуточные вертикальные стойки с шагом 400–600 мм
  3. Перемычки оконных и дверных проёмов — с усиленными стойками по бокам
  4. Горизонтальные ригели на уровне оконных проёмов
  5. Верхняя обвязка из доски 50×150 мм по всему периметру
  6. Укосины для жёсткости конструкции — под углом 45–60°

Стойки каркаса крепят к нижней обвязке с помощью металлических уголков и анкерных болтов. Соединения усиливают металлическими крепёжными пластинами. Это исключает смещение элементов каркаса при усадке древесины.

Укосины и жёсткость конструкции

Укосины — диагональные элементы каркаса, которые воспринимают ветровые нагрузки. Без укосин каркас может «сложиться» при боковом давлении ветра. Укосины устанавливают до монтажа обшивки стен.

Альтернатива укосинам — сплошная обшивка каркаса снаружи листами OSB-3 толщиной 9–12 мм. Плита, прибитая к стойкам, создаёт жёсткий диск стены. Современные технологии каркасного домостроения чаще используют именно этот вариант.

!

Важно!
Для каркаса используют только сухую строганую доску хвойных пород влажностью не более 18–20%. Сырая доска при высыхании скручивается и теряет форму. Это деформирует стойки и нарушает геометрию оконных и дверных проёмов.

Этап 4. Монтаж стропильной системы и кровли

После возведения каркаса стен и монтажа перекрытий приступают к строительству кровли. Это один из ответственных этапов: именно кровля защищает весь дом от осадков на время дальнейшего строительства.

Виды стропильных систем для каркасного дома

Стропильная система — это несущий каркас крыши. Для каркасного дома используют несколько вариантов стропил. Выбор зависит от типа кровли, пролёта и расчётных снеговых нагрузок региона.

  • Висячие стропила — опираются только на наружные стены, подходят для пролётов до 6 м
  • Наслонные стропила — опираются на стены и промежуточную стойку, для пролётов 6–12 м
  • Фермы заводского изготовления — монтируются быстро, точность геометрии гарантирована производством

Стропила изготавливают из доски сечением 50×150 или 50×200 мм. Шаг стропил — 600–900 мм. Между стропилами укладывают утеплитель: минеральная вата толщиной 200–250 мм. Мауэрлат крепят к верхней обвязке каркаса анкерными болтами.

Выбор кровельного материала

Для каркасного дома подходят любые кровельные материалы. Выбор зависит от угла уклона крыши, бюджета проекта и эстетических предпочтений заказчика.

  • Металлочерепица — самый популярный выбор, доступная стоимость, монтаж в любой сезон
  • Профнастил — бюджетный вариант, быстрый монтаж
  • Гибкая черепица (мягкая кровля) — монтируется только при плюсовой температуре, требует сплошной обрешётки
  • Ондулин — лёгкий материал, подходит для небольших домов
  • Натуральная черепица — долговечно, но требует усиленной стропильной системы

Поверх стропил последовательно укладывают: гидроветрозащитную мембрану внахлёст, контробрешётку для создания вентиляционного зазора, обрешётку и финишный кровельный материал.

Закрытый тепловой контур — зачем он нужен

Закрытый тепловой контур — это момент, когда дом полностью закрыт от атмосферных воздействий. Кровля готова, окна и двери установлены. Внутри можно работать в любую погоду.

Закрытие теплового контура — ключевая веха строительства. После этого начинают прокладку инженерных коммуникаций и внутреннюю отделку. Стремятся закрыть тепловой контур до наступления холодов, чтобы не останавливать стройку на зиму.

!

Важно!
До закрытия теплового контура все деревянные конструкции должны быть обработаны антисептиком и антипиреном. Обработку проводят до монтажа обшивки — потом добраться до скрытых элементов каркаса невозможно.

Этап 5. Утепление и изоляционный пирог стен

В качестве утеплителя для каркасного дома используют минеральную вату — базальтовую или стекловолоконную. Толщина утеплителя для большинства регионов России — 150–200 мм в стенах и 200–250 мм в кровле. Пенополистирол применяют реже: он не пропускает пар, что создаёт риск накопления конденсата.

Правильный пирог стены каркасного дома (снаружи внутрь):

  1. Фасадный отделочный материал (сайдинг, фиброцементные панели, имитация бруса)
  2. Вентиляционный зазор 25–50 мм — для отвода влаги и проветривания
  3. Гидроветрозащитная мембрана — защищает утеплитель от влаги снаружи и пропускает пар изнутри
  4. OSB-3 или доска обшивки каркаса снаружи
  5. Утеплитель между стойками каркаса — минеральная вата враспор
  6. Пароизоляционная плёнка — не пропускает водяной пар из помещения в утеплитель
  7. Обрешётка для монтажа внутренней обшивки и прокладки коммуникаций
  8. Внутренняя обшивка — гипсокартон, OSB, вагонка

Пароизоляционную плёнку монтируют с внутренней стороны стоек. Стыки проклеивают специальной лентой внахлёст 150 мм. Нарушение целостности пароизоляции — главная причина намокания утеплителя и его потери теплоизоляционных свойств.

!

Важно!
Утепление и монтаж изоляционных плёнок — скрытые работы. После их завершения составляют акт скрытых работ с фотофиксацией. Без этого документа невозможно доказать качество выполнения при споре с подрядчиком или при продаже дома.

Этап 6. Наружная обшивка и установка окон и дверей

Наружная обшивка — внешний «скелет» дома. Она защищает утеплитель от атмосферных воздействий и формирует внешний облик строения. Монтаж наружной обшивки выполняют после утепления и гидроветрозащиты.

Материалы для внешней отделки каркасного дома

Для наружной отделки каркасного дома используют несколько популярных материалов. Выбор зависит от бюджета, климатических условий региона и архитектурного стиля.

  • Виниловый сайдинг — самый доступный вариант, лёгкий монтаж, не требует ухода
  • Металлический сайдинг — долговечнее пластика, устойчив к механическим повреждениям
  • Фиброцементные панели — имитируют дерево, камень или кирпич, не горят, не гниют
  • Имитация бруса — деревянная доска с профилем «под брус», требует антисептической обработки
  • Штукатурный фасад — классический вид, требует армирующей сетки по основанию OSB
  • Висячие стропила — опираются только на наружные стены, подходят для пролётов до 6 м
  • Наслонные стропила — опираются на стены и промежуточную стойку, для пролётов 6–12 м
  • Фермы заводского изготовления — монтируются быстро, точность геометрии гарантирована производством

Перед монтажом фасадного материала поверх гидроветрозащитной мембраны набивают контробрешётку — рейки 25×50 мм вертикально. Они создают вентиляционный зазор между мембраной и отделкой. Это предотвращает накопление конденсата и гниение деревянных элементов фасада.

Монтаж оконных и дверных проёмов

Оконные и дверные рамы устанавливают в подготовленные проёмы каркаса. Рамы монтируют по уровню и отвесу. Зазоры между рамой и стойками заполняют монтажной пеной. Снаружи и изнутри зазоры закрывают специальной лентой — гидро- и пароизоляционной. Это исключает продувание и промерзание по периметру окон.

Правильный монтаж оконных и дверных проёмов напрямую влияет на теплопотери дома. Некачественная герметизация стыков — одна из основных причин сквозняков и высоких расходов на отопление в каркасных домах.

Этап 7. Прокладка инженерных коммуникаций

Монтаж инженерных систем начинают после закрытия теплового контура — до финишной внутренней обшивки стен. Это принципиально важный момент: все коммуникации прячут внутри стен, потолков и полов. После обшивки добраться до скрытой проводки или труб без разборки конструкций невозможно.

Порядок монтажа инженерных систем:

  1. Электрика — разводка кабелей по стенам и потолкам в гофротрубах, установка подрозетников
  2. Водоснабжение — прокладка труб холодной и горячей воды от ввода до точек потребления
  3. Канализация — монтаж стояков и горизонтальных отводов с соблюдением уклона
  4. Отопление — разводка контуров тёплого пола или радиаторного отопления
  5. Вентиляция — прокладка вентиляционных каналов и установка вентиляционного оборудования

Каждую систему проверяют до закрытия обшивки. Электрику — мегаомметром на целостность изоляции. Водопровод — давлением воды. Только после проверки и фотофиксации начинают финишную обшивку стен. Контроль качества на этом этапе исключает дорогостоящие ремонтные работы в будущем.

Этап 8. Внутренняя отделка каркасного дома

Внутренняя отделка — финальный этап строительства каркасного дома. Его начинают только после завершения всех скрытых работ и прокладки инженерных коммуникаций. В доме должна быть плюсовая температура и нормальная влажность воздуха.

Последовательность внутренних работ

Внутренние отделочные работы выполняют строго в правильном порядке — снизу вверх и от чернового к чистовому.

  1. Внутренняя обшивка стен и потолков — гипсокартон или OSB по обрешётке
  2. Монтаж межкомнатных перегородок из ГКЛ или каркасных перегородок
  3. Шпатлёвка и грунтовка поверхностей под чистовую отделку
  4. Укладка чернового пола — стяжка или деревянный настил поверх лаг
  5. Финишная отделка стен — обои, покраска, декоративная штукатурка, вагонка
  6. Укладка чистового пола — ламинат, паркетная доска, плитка, линолеум
  7. Монтаж потолков — натяжные, гипсокартонные, подшивные
  8. Установка дверных блоков, плинтусов, наличников
  9. Подключение электрики: розетки, выключатели, светильники
  10. Подключение сантехники и отопительного оборудования

Отделка каркасного дома занимает от трёх до восьми недель. Сроки зависят от площади дома, сложности отделки и количества рабочих бригад.

Популярные варианты отделки стен и пола

Для внутренней отделки стен каркасного дома чаще всего используют гипсокартон под покраску или обои. Это быстро, доступно по стоимости и позволяет легко обновить интерьер в будущем. В деревенском и скандинавском стиле популярна вагонка из хвойных пород.

Для пола в гостиной и спальнях используют ламинат или паркетную доску. В санузлах и кухне — керамическую плитку. Тёплый водяной пол значительно повышает комфорт в холодное время года и снижает расходы на отопление за счёт равномерного прогрева помещения.

Сроки и стоимость строительства каркасного дома по этапам

Каркасный дом можно построить за один строительный сезон. При правильной организации работ дом площадью 100–120 м² возводят за 4–6 месяцев. Это существенно быстрее, чем строительство дома из газобетона или кирпича.

Этапы строительства каркасного дома: сроки и доля в бюджете
Этап Срок Доля в бюджете
0 Проектирование и геология 2–4 недели 3–5%
1 Фундамент 1–3 недели 10–15%
2 Нижняя обвязка и пол 3–5 дней 5–8%
3 Силовой каркас стен 5–10 дней 12–18%
4 Кровля 5–14 дней 10–15%
5 Утепление и изоляция 5–10 дней 8–12%
6 Наружная обшивка и окна 7–14 дней 10–12%
7 Инженерные коммуникации 10–21 день 15–20%
8 Внутренняя отделка 3–8 недель 15–25%

Общий срок строительства каркасного дома под ключ — от 4 до 8 месяцев. Разброс объясняется площадью дома, сложностью проекта и количеством одновременно работающих бригад. Подробнее о стоимости: сколько стоит построить дом с нуля.

Каркасный дом своими руками или с подрядчиком

Многие частные застройщики задаются вопросом: можно ли построить каркасный дом самостоятельно? Технически — да. Каркасная технология проще, чем кладка из кирпича или газобетона. Но у каждого подхода есть свои плюсы и минусы.

Строительство своими руками — плюсы:

  • Экономия на оплате труда — до 30–40% от стоимости строительства
  • Полный контроль качества материалов и работ
  • Гибкий график без зависимости от подрядчика
  • Личная вовлечённость в каждый узел конструкции

Строительство своими руками — минусы:

  • Требует знания технологии каркасного домостроения и опыта работы с деревом
  • Ошибки в скрытых работах обнаруживаются через годы — дорогостоящий ремонт
  • Значительно дольше — без постоянной занятости стройка растягивается на 2–3 года
  • Нет гарантий на выполненные работы

Строительство с подрядчиком — плюсы:

  • Гарантированные сроки строительства
  • Опыт и профессиональные инструменты бригады
  • Договорные гарантии на строительные работы
  • Возможность строительства за один сезон

Оптимальная стратегия для большинства частных застройщиков — нанять профессионального подрядчика на «закрытый контур» (фундамент, каркас, кровля, утепление, окна). Внутреннюю отделку можно выполнить самостоятельно — она менее критична к точности и не является скрытой работой. Смотрите наши построенные объекты.

Часто задаваемые вопросы

Сколько времени занимает строительство каркасного дома?

Каркасный дом площадью 100–120 м² строится за 4–6 месяцев при постоянной занятости бригады. «Коробка» — фундамент, каркас и кровля — занимает 1,5–2 месяца. Это один из главных плюсов каркасной технологии: можно построить дом за один строительный сезон.

С проекта. Нельзя начинать строительство без проектной документации. Сначала — проект и смета, потом — геология участка и выбор фундамента. Только после этого приступают к земляным работам. Пропуск нулевого этапа неизбежно приводит к ошибкам и переделкам на последующих стадиях.

Да. Каркасная технология позволяет строить круглый год. Монтаж каркаса из дерева и установка свайно-винтового фундамента — без ограничений при морозах до −25°C. Бетонные работы требуют противоморозных добавок и прогрева. Внутренняя отделка требует тепла внутри дома. Читайте подробнее: Строительный сезон: что можно строить зимой.

Скрытые работы — это работы, которые закрываются последующими конструкциями и становятся недоступны для осмотра. В каркасном доме это утепление, пароизоляция, ветрозащита, электрика и трубы внутри стен. На каждый вид скрытых работ составляют акт с фотофиксацией. Без акта невозможно доказать качество выполнения при споре или страховом случае.

Для большинства участков оптимальный выбор — свайно-винтовой фундамент. Он монтируется за 1–2 дня, подходит для любого типа грунта и не требует земляных работ. На участках с ровным стабильным грунтом — мелкозаглубленный ленточный фундамент. На слабых и пучинистых грунтах — плитный монолитный фундамент. Выбор всегда зависит от результатов геологических изысканий.

Построим каркасный дом под ключ в Ставропольском крае

Компания «Домино» строит каркасные дома по всем этапам — от проекта до сдачи. Длинный строительный сезон региона позволяет завершить дом за один год. Специалисты подготовят проект, составят смету и выполнят все этапы строительства с контролем качества и актами скрытых работ. Смотрите готовые проекты каркасных домов с ценами.
